善照寺納骨堂の建立について

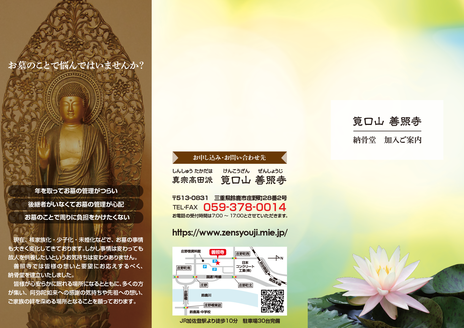

筧口山 善照寺 納骨堂加入のご案内のパンフレットができました


※写真をクリックすると拡大表示されます。


現在、核家族化・少子化・未婚化などで、お墓の事情も大きく変化してきております。

しかし事情は変わっても、故人を供養したいというお気持ちは変わりません。



善照寺では皆様の想いと要望にお応えするべく、納骨堂を計画させていただきます。

継承者問題に対する一つの解決策として、そして単なる納骨檀としてではなく、祖檀として個別に永代ご使用していただきたいと考えております。

場所 善照寺・西側余間を改装して使用

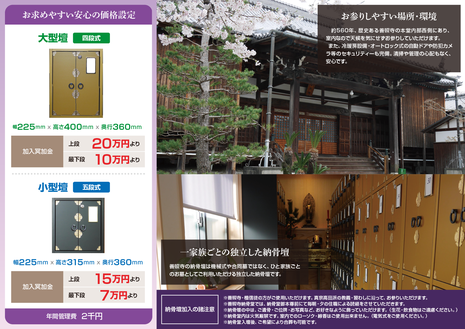

冥加金

大型区画 10万円~20万円

小型区画 7万円~15万円(予定)

納骨壇数 計108戸
大型檀4段2列×6(内寸:幅225・奥行360・高さ400mm)
小型檀5段2列×6(内寸:幅225・奥行360・高さ315mm)
工事予定 8月23日~9月20日(予定)

工事進捗状況については、順次ホームページにて更新させていただきます。




平成30年6月17日



善照寺納骨堂の説明会を行いました。

施工予定業者の青山建設社長・青山圭成さんにも同席していただきました。



説明後には色々なご質問をいただき、ありがとうございました。

今後の工事・運営にも参考になることが沢山ありました。



これからも皆さんの意見を大切に検討させていただきます。


平成30年7月22日 追記



役員会にて皆様の御理解・承認を得ることが出来ました。本当にありがとうございます。

素晴らしい納骨堂になるように、打ち合わせを重ねて行きたいと思います。


平成30年8月23日 追記



予定通り工事が始まりました。

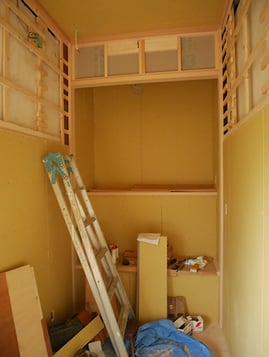

まずは古い天井の撤去作業となります。

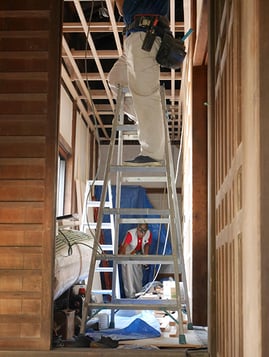

平成30年8月24日 追記



新しい天井の下地を取り付け工事をしています。


平成30年8月25日 追記

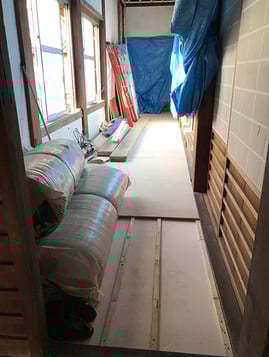

床の断熱材・下地工事を行いました。


平成30年8月29日 追記



西側・窓サッシの取り替え工事を行いました。


平成30年8月30日 追記



東側・壁の下地材の取り付け工事を行いました。


平成30年9月5日 追記



照明・スイッチなどの電気配線工事を行いました。


平成30年9月8日 追記



窓格子を付ける工事を行いました。


平成30年9月10日 追記

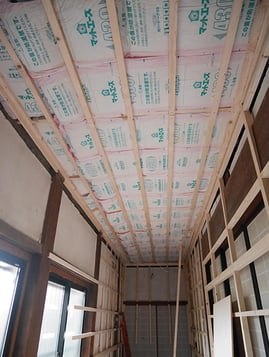

天井に断熱材が入りました。


平成30年9月12日 追記



納骨堂御本尊回りの垂れ壁が出来ました。


平成30年9月18日 追記



入口の自動ドア機械を取り付けました。


平成30年9月20日 追記



御本尊回りの石膏ボードが貼られました。


平成30年9月22日 追記

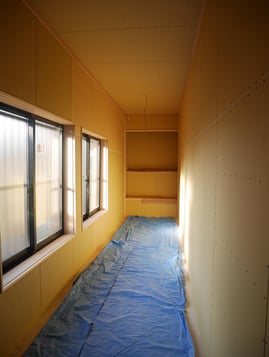

壁全体の下地材:石膏ボードの取付が終わりました。


平成30年9月25日 追記



壁・天井のクロス貼り付け工事を行いました。


平成30年9月27日 追記



出入り口付近の木工事を行いました。


平成30年10月4日 追記



内部の電気工事が終了し、照明も付きました。


平成30年10月9日 追記



エアコン取付工事を行いました。


平成30年10月10日 追記



フロアーカーペットの貼り付け工事を行いました。


平成30年10月11日 追記



納骨壇の搬入をしました。


平成30年10月16日 追記



出入り口の自動ドア機械を設置しました。


平成30年10月16日 追記



納骨堂内の防犯カメラを設置しました。


平成30年10月17日 追記



納骨堂内の御本尊を仮置きしました。


平成30年10月30日 追記



納骨堂内のカーテン・机・椅子などの家具類を設置しました。


平成30年11月7日 追記



納骨堂入り口、段差解消のスロープを作っています。


平成30年11月15日 追記

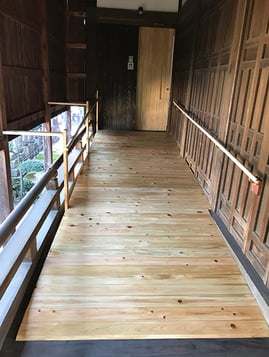

納骨堂入り口 スロープが完成しました。



無事、納骨堂の工事が全て完成いたしました。
平成31年1月末頃に、入佛法会及び説明会を行う予定です。


平成31年1月27日 追記



善照寺納骨堂 落慶法会及び説明会が無事、執り行われました。沢山の御参詣有難うございました。



本日より、納骨壇の募集を開催させていただきます。見学希望の際は善照寺までご連絡ください。
